一、工程概況

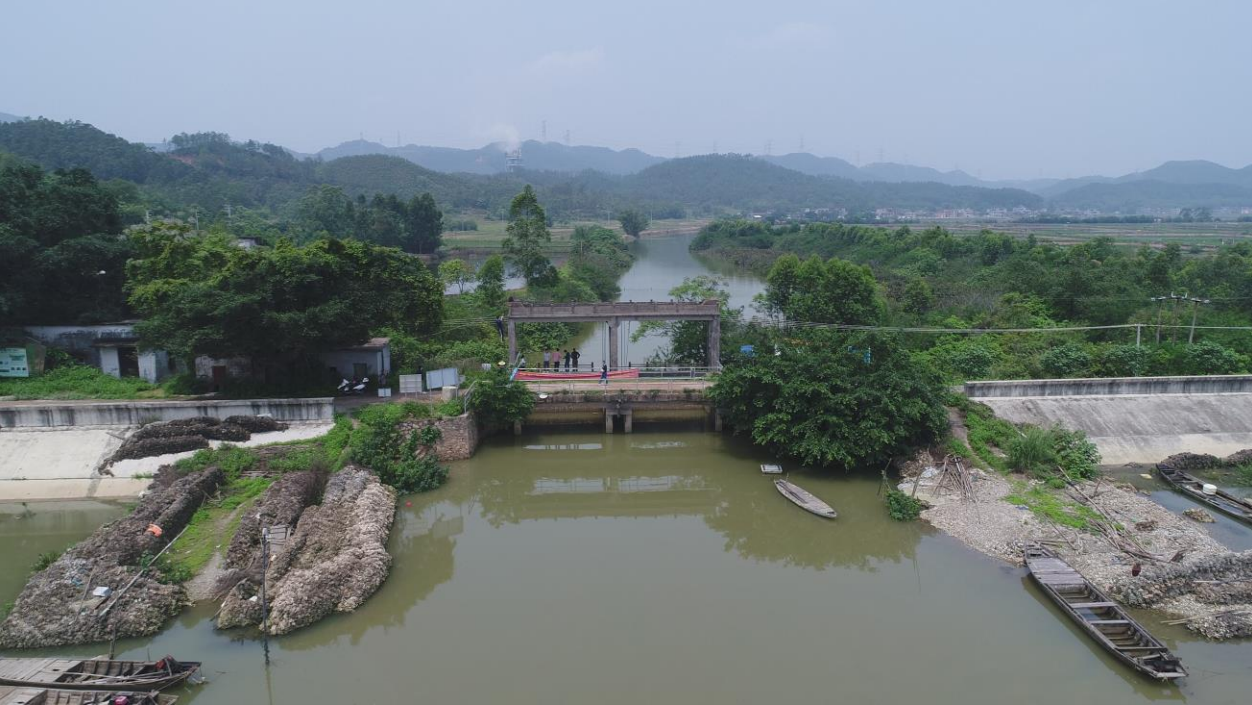

橫板水閘位于恩平市橫陂鎮紙扇面河出口,是橫板圍的穿堤水閘,距橫陂圩鎮約6km,于1978年9月建成投入使用,并于2009年更換為平面鋼閘門。水閘集雨面積為15平方公里,水閘保護區內總人口約0.35萬人,耕地總面積約0.5萬畝,是一宗以排澇、擋潮為主的中型攔河水閘。

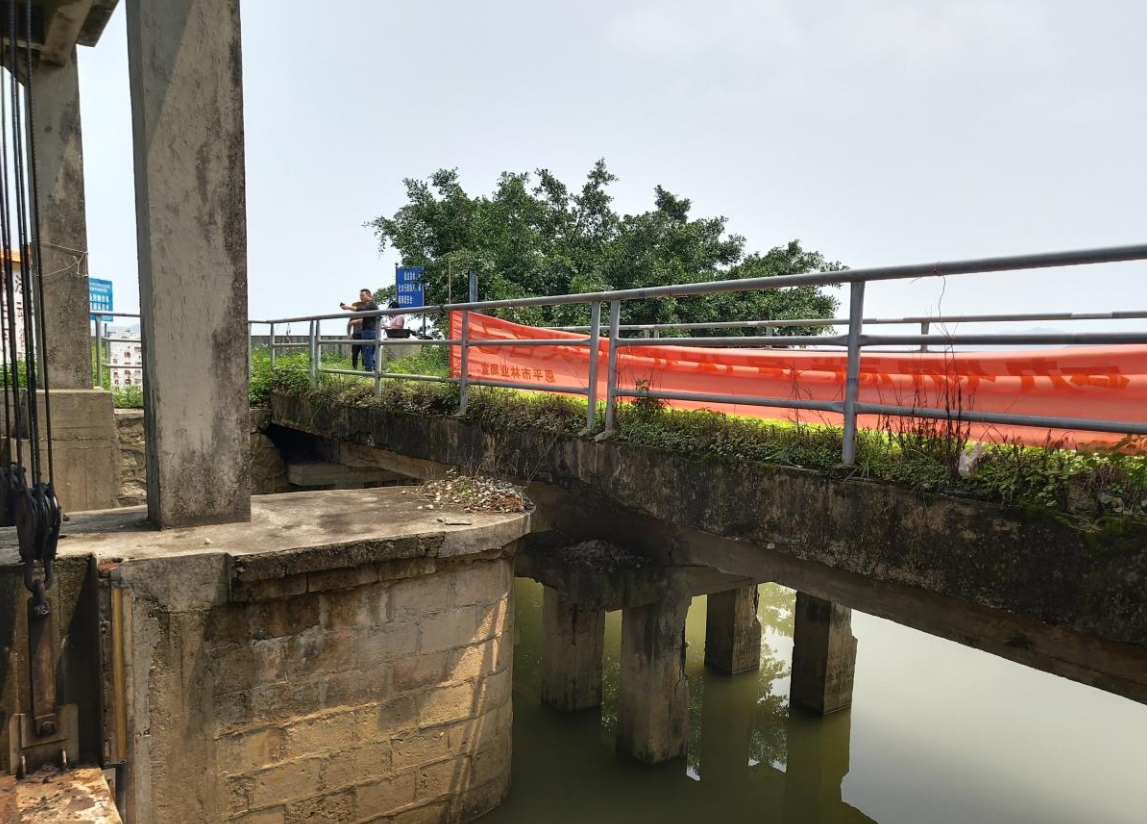

橫板水閘和泵站經多年運行,現狀運行狀況較差,于2013年8月由江門市水利局對水閘進行安全鑒定,水閘安全類別綜合評定為“四類閘”,需盡快拆除重建,消除工程自身安全隱患,充分發揮工程效益。
二、工程進展情況

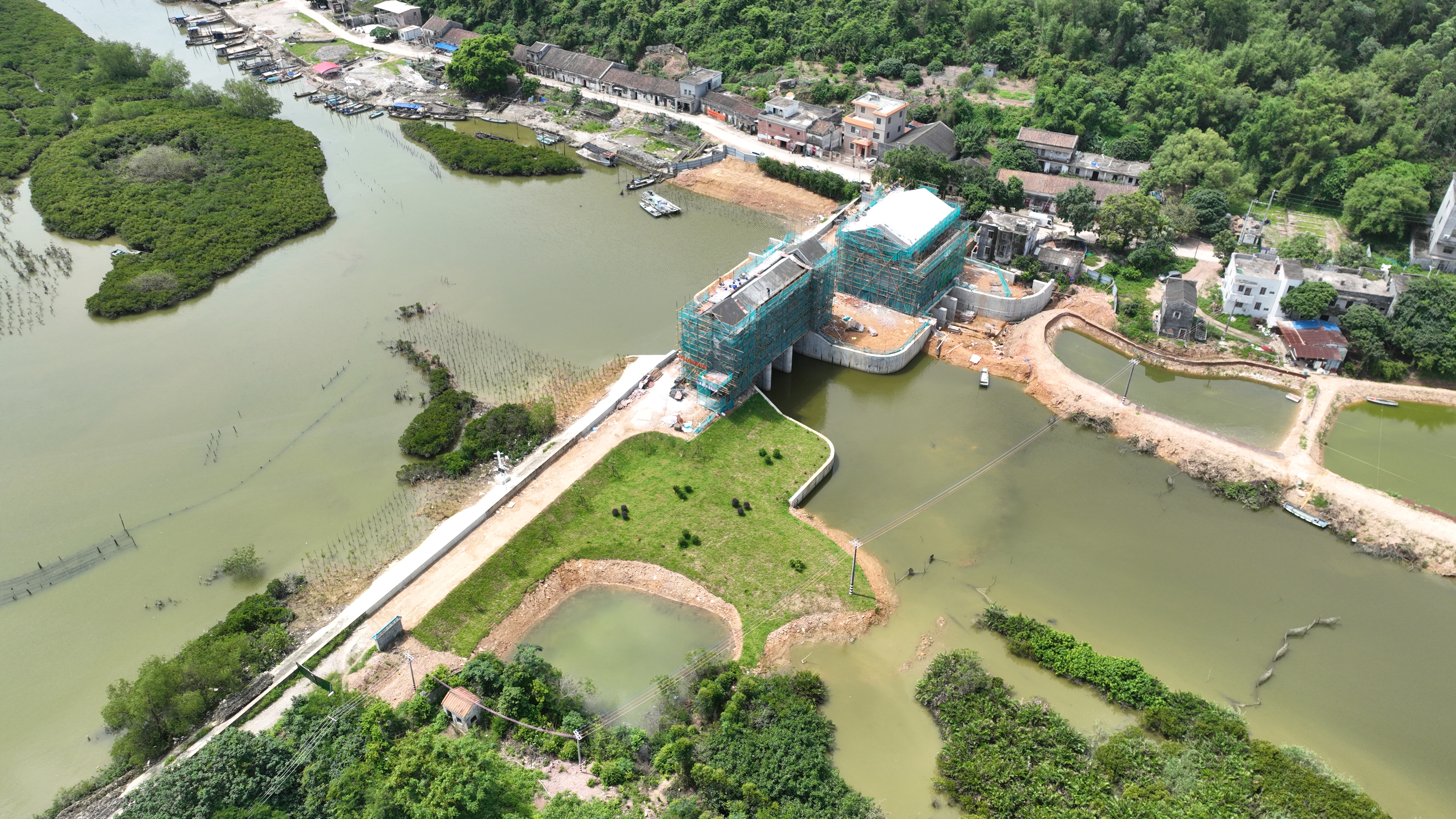

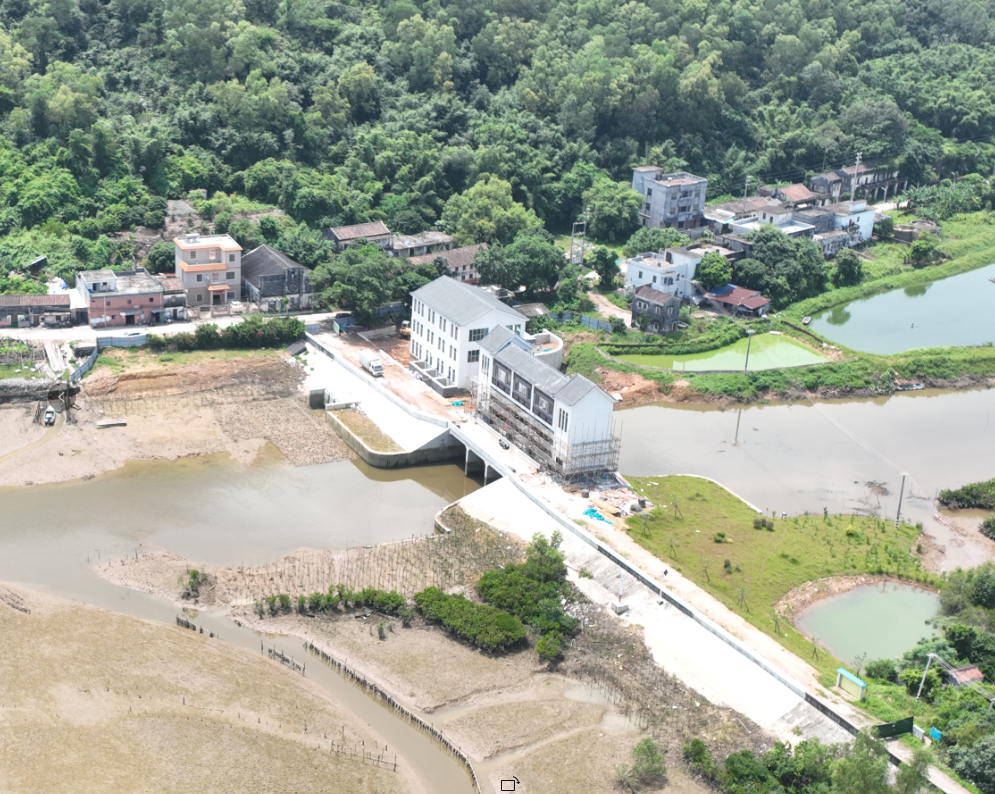

恩平市橫板水閘重建工程于2023年10月中旬開工建設,目前已基本完成工程建設,現正在對工程周邊進行環境整治等收尾工作。
(一)主動謀劃推進前期工作
工程于2022年2月18日由市發改局批復同意立項,并于2022年4月17日經我局對初步設計報告完成批復,同意重建后的橫板水閘規模為小(1)型水閘,批復總概算2635.57萬元,批復施工工期為12個月。2023年2月中旬已完成監理單位、施工單位的招標投標工作,并于2023年2月底完成施工合同簽訂。
(二)積極籌集建設資金
我局積極通過爭取上級資金、申報增發國債和專項債券等方式進行資金的籌集工作,截至目前,恩平市橫板水閘重建工程到位資金為2635.57萬元,資金到位率100%。
(三)科學制定施工組織計劃
施工單位結合施工設計安排和紙扇面河上游集雨面積、過閘流量等實際情況,科學制定施工方案,通過圍堰分流的模式在枯水期開挖導流渠,進行合理分流,達到工程施工和汛期排洪兩不誤的效果,確保工程提速提質,安全度汛。
三、下一步計劃
(一)合理安排施工計劃,科學搶抓黃金施工時間,加快工程總進度,力爭本年度10月底前完成年度投資計劃任務。
(二)繼續與財政部門加強溝通,落實資金支付。
